ZA Wykres Gantta to powszechnie używany typ wykresu słupkowego, który ilustruje podział harmonogramu projektu na zadania lub zdarzenia wyświetlane w czasie. Arkusze Google mają przydatną funkcję, która pomaga w tworzeniu wykresu Gantta dla Twojego projektu.

Odpalać Arkusze Google i otwórz nowy arkusz kalkulacyjny.

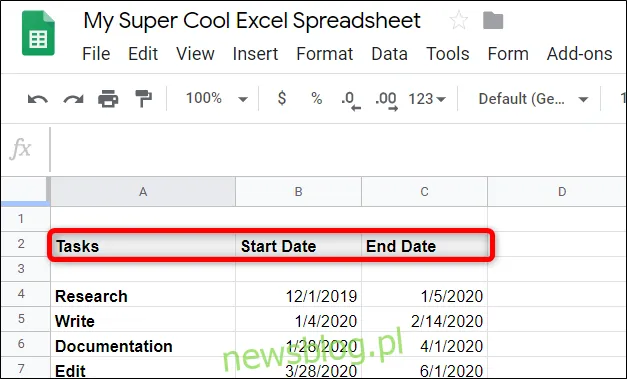

Najpierw utwórz małą tabelę i wstaw kilka nagłówków do komórek, aby rozpocząć. Będziesz go potrzebować do zadań, daty rozpoczęcia i daty zakończenia. Wypełnij każdą komórkę szczegółami projektu. To powinno wyglądać tak:

Następnie ułóż podobną tabelę z boku lub pod poprzednią, która posłuży jako sposób obliczania wykresów w każdej części wykresu Gantta. Tabela będzie miała trzy nagłówki do wygenerowania wykresu Gantta: zadania, dzień rozpoczęcia i czas trwania (w dniach) zadania. To powinno wyglądać tak:

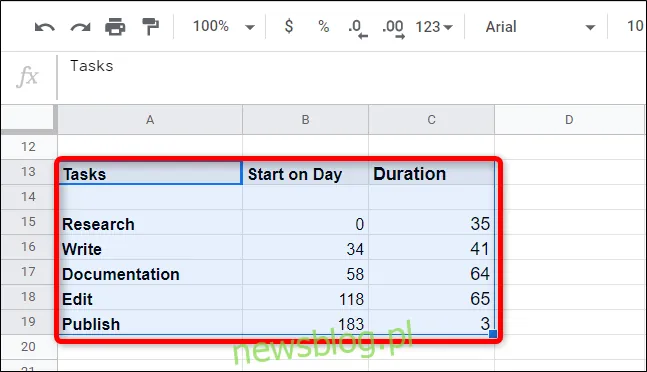

Utwórz kolejną tabelę pod poprzednią z tymi trzema nagłówkami: Zadania, Rozpocznij w dniu i Czas trwania.

Po ustawieniu nagłówków musisz obliczyć dzień rozpoczęcia i czas trwania. Nagłówek „Zadania” będzie taki sam jak powyżej. Możesz po prostu skopiować komórki znajdujące się pod spodem, bezpośrednio odwołać się do nich lub ponownie je zapisać, jeśli chcesz.

Sprawdź -   Jak uzyskać dostęp do trybu Gnome Classic w systemie Linux

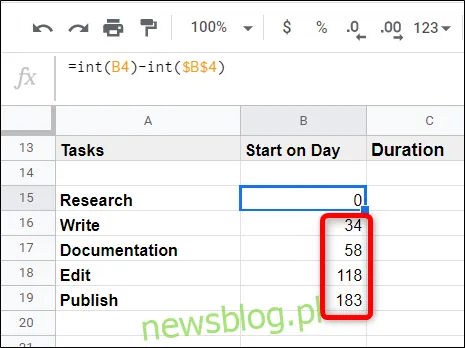

Aby obliczyć „Rozpocznij w dniu”, musisz znaleźć różnicę między datą rozpoczęcia każdego zadania a datą rozpoczęcia pierwszego zadania. Aby to zrobić, najpierw przekonwertuj każdą datę na liczbę całkowitą, a następnie odejmij ją od daty rozpoczęcia pierwszego zadania: ( ). Będzie to wyglądać tak:

=INT(B4)-INT($B$4)

Wpisz następującą formułę i naciśnij Enter.

W formule zawsze będzie wartością bezwzględną. Arkusze Google używają znaku dolara ($) do „zablokowania” wiersza lub kolumny – lub, w naszym przypadku, obu – podczas odwoływania się do wartości.

Tak więc, kiedy kopiujemy tę samą formułę dla kolejnych komórek – co robimy w następnym kroku – używając znaku dolara w ten sposób, upewniamy się, że zawsze odwołuje się on do wartości w B4, która jest początkiem pierwszego zadania.

Sprawdź -   Jak naprawić brak aktualizacji iOS 15.0.2?

Po naciśnięciu klawisza „Enter” kliknij ponownie komórkę, a następnie kliknij dwukrotnie mały niebieski kwadrat.

Kliknij komórkę, do której poprzednio wprowadziłeś formułę, a następnie kliknij dwukrotnie mały niebieski kwadrat, aby zastosować tę samą formułę do kolejnych komórek w kolumnie.

Podobnie jak w przypadku magii, Arkusze użyją tej samej formuły – ale pamiętaj, aby odwołać się do właściwej komórki powyżej – dla komórek znajdujących się bezpośrednio pod spodem, uzupełniając sekwencję.

Voila! Formuła oblicza pozostałe komórki w tej kolumnie.

Teraz, aby obliczyć czas trwania, musisz określić, ile czasu zajmie każde zadanie. To obliczenie jest nieco bardziej skomplikowane i znajduje różnicę między kilkoma innymi zmiennymi. Formuła będzie przypominać format () – () i będzie wyglądać następująco:

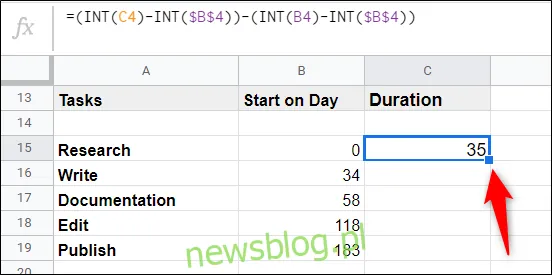

=(INT(C4)-INT($B$4))-(INT(B4)-INT($B$4))

Aby obliczyć liczbę dni przewidywanych na każde zadanie, wpisz poniższą formułę i naciśnij klawisz Enter.

Tak jak poprzednio, musisz przekonwertować każdy format daty na liczbę całkowitą, gdy odwołujesz się do niej w formule. Ponadto zmienne, które pozostaną niezmienione we wszystkich komórkach, są określane przy użyciu znaków dolara.

Sprawdź -   Jak wybrać drukarkę na podstawie lokalizacji w systemie Windows 10

Po naciśnięciu klawisza „Enter” kliknij ponownie komórkę, a następnie kliknij dwukrotnie mały niebieski kwadrat.

Tak jak poprzednio, kliknij poprzednią komórkę, a następnie kliknij dwukrotnie mały niebieski kwadrat, aby zastosować formułę do pozostałych komórek w kolumnie.

W ten sposób Arkusze wypełni pozostałe komórki za Ciebie.

Podobnie jak w przypadku magii, komórki są wypełnione liczbą dni, których wykonanie zajmie każde zadanie.

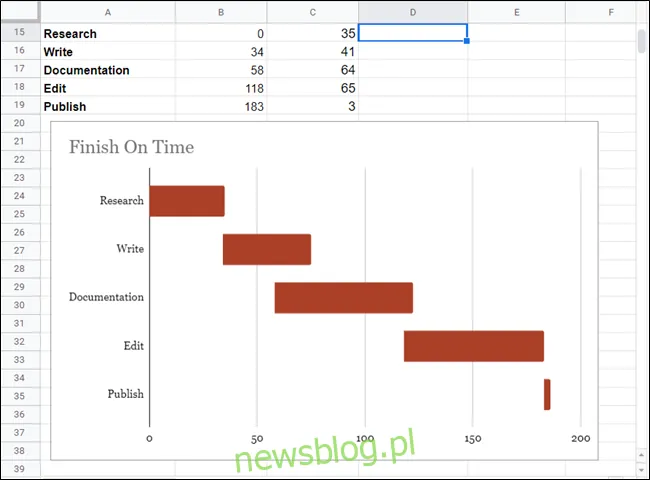

Zaznacz całą tabelę.

Zaznacz całą drugą tabelę.

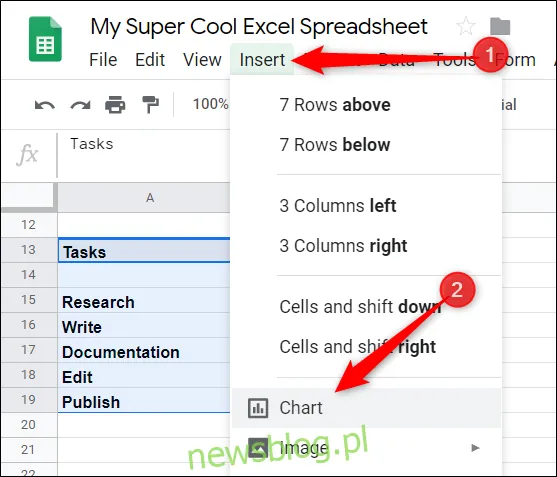

Następnie kliknij Wstaw> Wykres.

Kliknij Wstaw> Wykres ”. width = ”557 ″ height =” 477 ″ onload = ”pagespeed.lazyLoadImages.loadIfVisibleAndMaybeBeacon (this);” onerror = ”this.onerror = null; pagespeed.lazyLoadImages.loadIfVisibleAndMaybeBeacon (this);”> </p><p> W okienku Edytor wykresów po prawej stronie okna kliknij menu rozwijane pod „Typ wykresu, ”Przewiń w dół i kliknij„ Skumulowany wykres słupkowy ”. </p><p> <img loading =

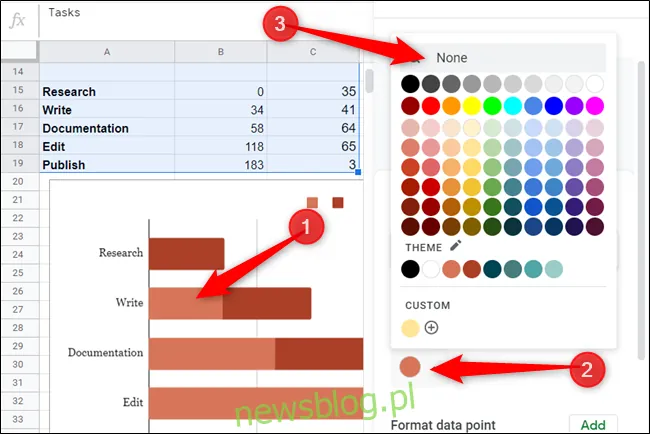

Na koniec kliknij dowolny z jasnoczerwonych słupków, kliknij selektor koloru, a następnie wybierz „Brak” u góry selektora kolorów.

Kliknij dowolną jasnoczerwoną sekcję wykresu, kliknij próbnik kolorów w okienku edytora wykresów, a następnie wybierz

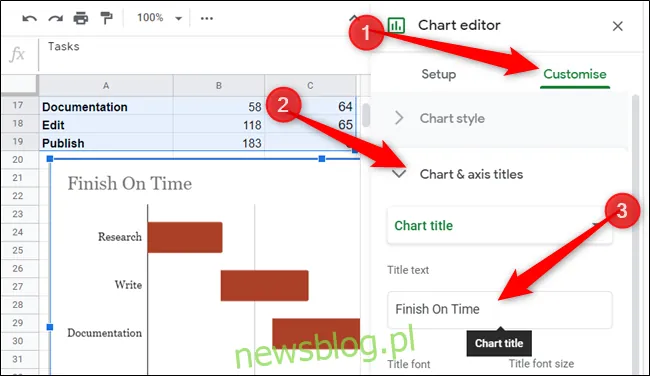

Następnie przejdź do zakładki „Dostosuj” w okienku Edytor wykresów, kliknij „Tytuły wykresu i osi” i nadaj wykresowi nazwę.

Następnie nadaj tytuł wykresowi Gantta, klikając kartę Dostosuj, tytuły wykresu i osi, a następnie wpisz go w

Proszę bardzo. Dzięki temu stworzyłeś w pełni funkcjonalny wykres Gannt, który aktualizuje się w czasie rzeczywistym.

I masz to. Pięknie wykonany wykres Gantta.
